有關「壽山哨校門警衛室新建工程」預定104年12月20日開工,105年3月30日前完工,施工期間交通管制規劃分為三階段,詳如說明。

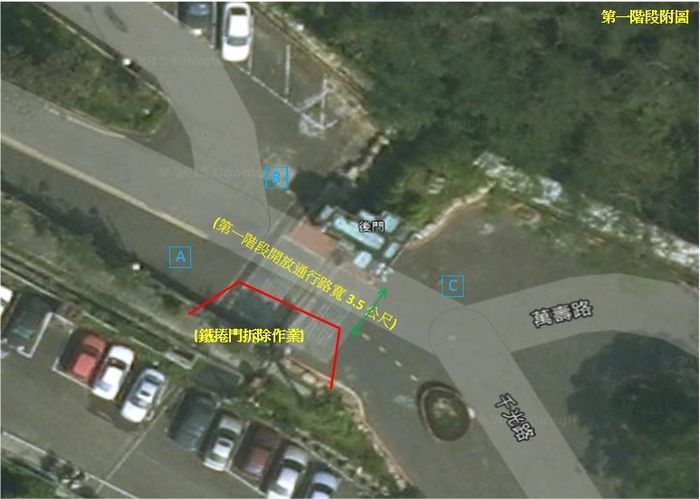

第一階段附圖圖片
第一階段附圖

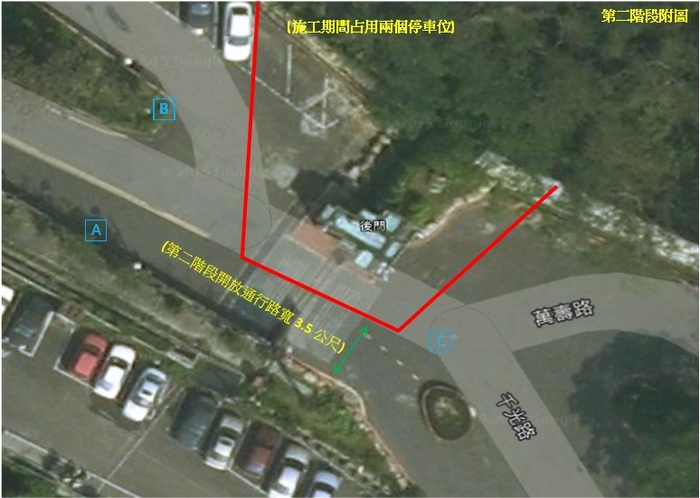

第二階段附圖圖片
第二階段附圖

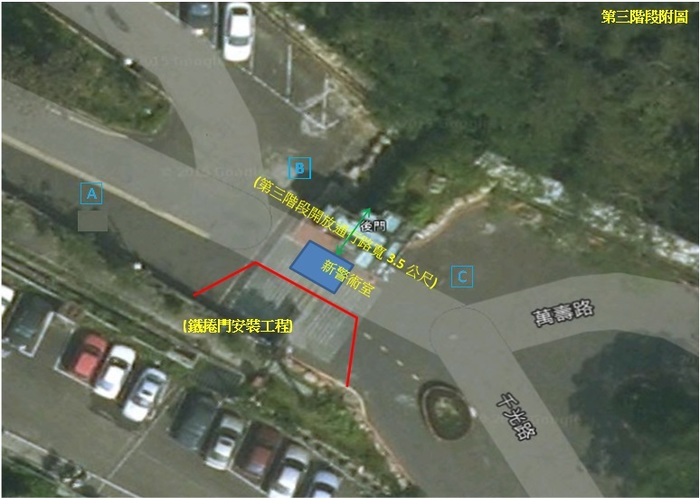

第三階段附圖圖片
第三階段附圖
有關「壽山哨校門警衛室新建工程」預定104年12月20日開工,105年3月30日前完工,施工期間交通管制規劃分為三階段,詳如說明。圖片
一、第一階段:
(一)壽山哨校門鐵捲門拆除時間:104年12月20~22日上午
09:00~下午18:00止。
(二)施工範圍:如第一階段附圖所示,並預留3.5公尺出入
口。
(三)交管規劃:
1、尖峰時段上午07:30~09:30及下午16:00~18:00,規劃

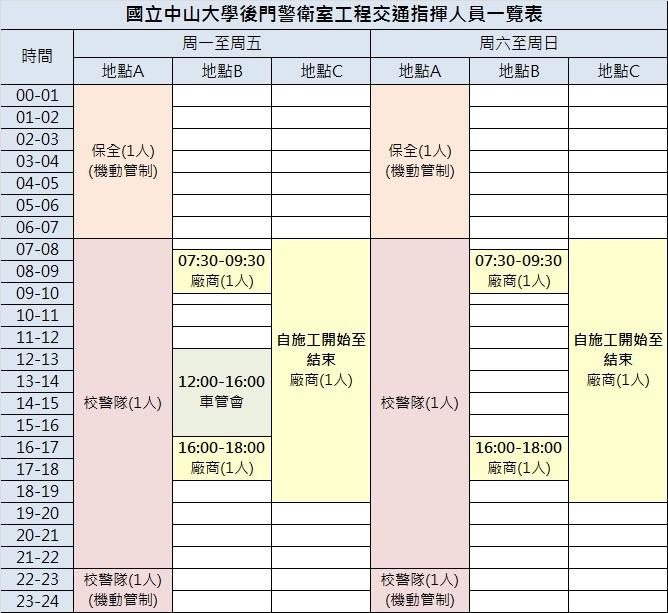

校警1名及廠商2名,共3名實施交通指揮(如交通指
揮人員一覽表),交通人員位置如第一階段附圖內之
A、B及C。
2、平常時段上午09:30~下午16:00,規劃校警1名及廠
商1名,共2名實施交通指揮(如交通指揮人員一覽表
),交通人員位置如第一階段附圖內之A及B。
3、其餘時段由本校保全人員1名、校警1名及車管會1名
依本處排班表進行交通管理(如交通管理人員一覽表
)。
二、第二階段:
(一)壽山哨校門警衛室拆除及新建施工時間:104年12月
23日至105年2月23日上午09:00~下午18:00止(約兩個
月)。
(二)施工範圍:如第二階段附圖所示,並預留3.5公尺出入
口。
(三)交管規劃:週一至週日施工,交通指揮人員位置如第二
階段附圖及交管時段比照第一階段交管規劃。
三、第三階段:
(一)壽山哨校門鐵捲門安裝時間:預定105年2月24~28日上
午09:00~下午18:00止。
(二)施工範圍:如第三階段附圖所示,並預留3.5公尺出入
口。。
‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧裝‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧訂‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧線‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧‧
第1頁 共2頁
(三)交管規劃:交通指揮人員位置如第三階段附圖及交管時
段比照第一階段交管規劃。
四、施工影響:
(一)噪音影響:施工時間為上午09:00至中午12:00;下午
1:30至下午18:00,其餘時間禁止施工。
(二)停車位減少2格:因施工需要,緊臨壽山哨校門警衛室
旁之教職員汽車停車位暫時不開放2格。
(三)夜間照明:警衛室拆除時,原水電管線作廢,新增臨時
夜間照明設備。
(四)施工警示標示:壽山哨校門外50公尺與100公尺處以及
校內50公尺處各別設立施工警告標示。
五、另外,自來水公司按預定進度原本將持續進行壽山哨校門
至翠亨L棟前方管制哨間之自來水管路埋設,惟經本處考
量該路段狹窄,與自來水公司協調後,施工時間改至
105年1月16日開始施作至105年1月26日止,施工期間如須
封路將另行公告。
六、聯絡人員:
(一)施工廠商:瑞正工程有限公司,林大正,手機0931-
737249。
(二)監造廠商:陳銘俊建築師事務所,劉先生,(07)331-
3761,手機0935-360147。
( 三) 本校承辦人員: 營繕組, 楊棓皓
( 0 7 ) 5 2 5 2 0 0 0 # 2 3 3 3 , 手機0 9 3 7 - 3 2 8 1 6 2 。
